Kansallismuseon peruskorjaus ja laajennus
Kansallismuseon yli satavuotisen historian suurin rakennushankekokonaisuus kehittää museota tulevaisuuden tarpeisiin. Kansallismuseo saa laajennuksen ja nykyinen museorakennus osittain peruskorjataan. Mittavat rakennustyöt alkavat syyskuussa 2023, ja päärakennuksen, laajennuksen ja pihapuiston muodostama kokonaisuus avautuu yleisölle keväällä 2027.
Päärakennuksen osittainen peruskorjaus
Kansallismuseon päärakennus on restauroitu ja peruskorjattu edellisen kerran vuosina 1995–2000. Nyt tehtävässä peruskorjauksessa kunnostetaan muun muassa Kansallismuseon vesikatot, julkisivut ja ilmanvaihto. Myös museon aitamuuria korjataan. Kansallismuseon tornin luonnonkivijulkisivut on kunnostettu vuonna 2017, joten niitä ei tässä peruskorjauksessa ole tarve korjata. Peruskorjaus käynnistyy marraskuussa.
Laajennus
Kansallismuseon laajennus toteutetaan museon nykyiselle tontille, jossa se yhdistyy historialliseen päärakennukseen. Kyseessä on arkkitehtonisesti kunnianhimoinen rakennus. Rakennushanke on erittäin vaativa jo rakennuspaikan suhteen. Suurin osa eli 90 % tiloista sijoittuu maan alle. Laajennusosan laajuus on 5 874 kerrosneliömetriä (kem), josta noin 600 kerrosneliötä sijaitsee maan päällä ja muut tilat maan alla kahdessa tasossa. Maan päälle nousee lasiseinäinen ravintolapaviljonki, jonka ympärille palautetaan vehreä pihapuisto.
Laajennuksen suunnittelu perustuu arkkitehtuurikilpailun voittaneeseen ehdotukseen, josta vastaa JKMM Arkkitehdit Oy. Hankkeen lähtökohtana on laajentaa Kansallismuseon näyttelytiloja sekä parantaa museon saavutettavuutta. Laajennuksessa on monikäyttöistä tilaa suurille näyttelyille ja tapahtumille, ja sinne sijoittuu myös museon ravintola.

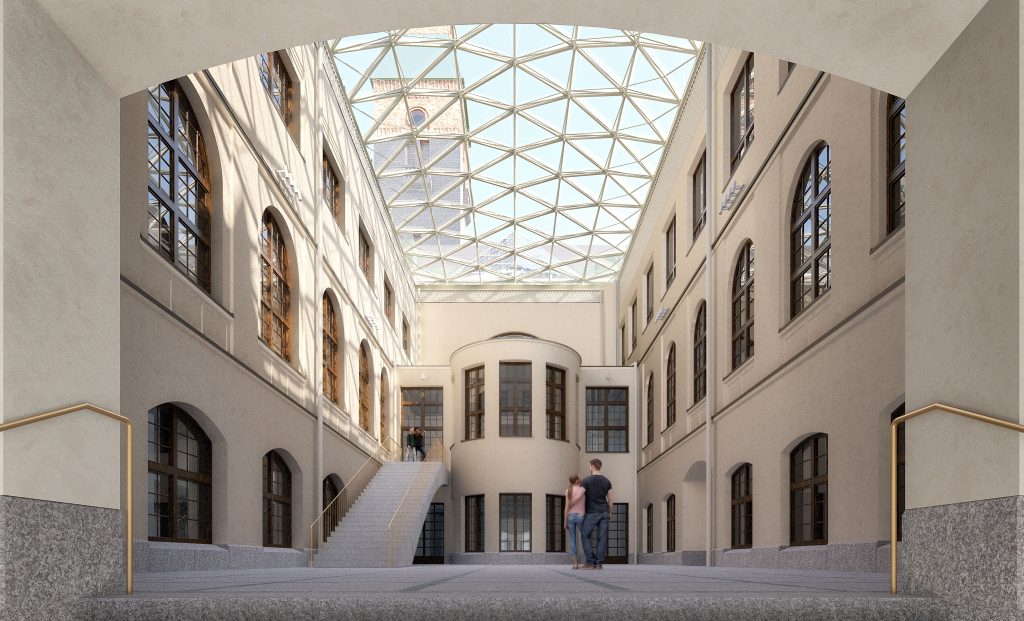

Kansallismuseon päärakennuksen ns. Halkopiha muutetaan sisätilaksi ja katetaan uudella lasikatolla.
Kestävän rakentamisen ratkaisut ohjaavat hanketta
Rakentamishankkeessa on huomioitu Senaatin hiilineutraalisuustavoitteet. Uudisrakennuksissa Senaatin tavoitteena on 25 % pienempi hiilijalanjälki vertailutasoon nähden. Päästötavoitteet otetaan huomioon myös esimerkiksi työmaalla käytettävissä työkoneissa.
Rakennustöiden vaikutukset lähialueelle
Laajennusosan rakennustyöt alkavat tontilla syyskuussa 2023 työmaa-aidan rakentamisella ja rakentamista valmistelevilla töillä. Yleiset kulkureitit pihan läpi suljetaan turvallisuussyistä.
Laajennuksesta 90 % sijaitsee maan alla, mikä tarkoittaa, että tontilla tehdään muun muassa louhinta-, maanrakennus- ja räjäytystöitä. Työmaaliikenne sekä tontilla tehtävät työt voivat aiheuttaa ympäristöön melua ja pölyä. Tästä ei ole vaaraa ympäristölle, ja rakennustyöt pyritään tekemään siten, että naapurustolle aiheutuva haitta on mahdollisimman pieni. Työmaalta poistettava maa-aines kuljetetaan tarvittaessa peitettynä. Meluhaittojen torjumiseksi työkoneina käytetään mahdollisimman matalan melutason koneita. Koneet sijoitetaan siten, että niiden äänet kuuluvat mahdollisimman vähän läheisten asuntojen suuntaan. Räjäytykset ovat maltillisia ja louhintaräjäytyksistä ilmoitetaan äänimerkillä ennen räjäytystä.
Ennen töiden aloittamista lähialueen asuntoihin ja kiinteistöihin tehdään katselmukset, joista on tiedotettu asianomaisia etukäteen.
Meluavia töitä tehdään peruskorjauksessa lähtökohtaisesti vähän. Eniten melua aiheuttava työvaihe on vanhan julkisivurappauksen purku. Purkuja tehdään kevät-talvina 2024, 2025 ja 2026.

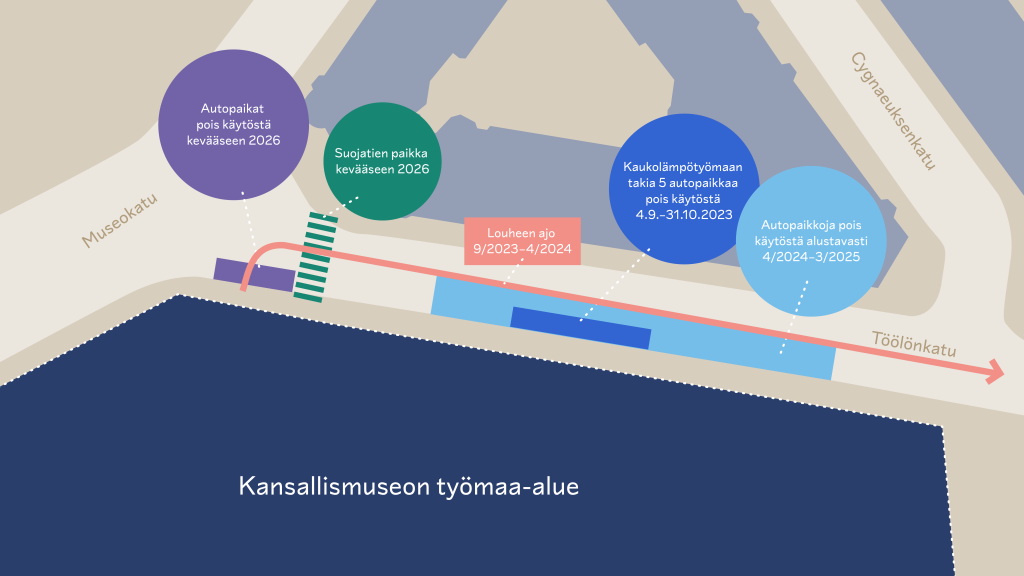

Alueen kartta marraskuu 2023
Työaika rakennustyömaalla
Syyskuusta 2023 loppukevääseen 2024 museon tontilla tehdään tukiseinien porapaalutusta, louhintatöitä ja louheen lastausta maanantaista perjantaihin klo 7–18 meluluvan puitteissa. Varsinaiset louhintatyöt alkavat lokakuun aikana. Louhinnan räjäytystöille on varattu arkipäivisin seuraavat aikajaksot: klo 9.15–9.30, klo 11.15–11.30, klo 13.15–13.30, klo 15.15–15.30 ja klo 17.15–17.30.
Laajennushankkeen työmaaliikenteen käyttöön tuleva työmaaportti sijaitsee museon piha-alueen reunassa Töölönkadulla, lähellä Museokadun risteystä.
Työmaaportin läheisyydessä hetkelliset liikennehäiriöt ovat mahdollisia arkisin klo 7–18. Portilla tulee olemaan liikenteenohjaaja/porttivahti, joka varmistaa mahdollisimman sujuvan ja turvallisen liikkumisen ohjaamalla tarvittaessa ajoneuvoliikennettä sekä kävelijöitä ja pyöräilijöitä.
Louhinta-, paalutus- ja maarakennustyöt valmistuvat kesäkuussa 2024.
Kustannukset
Laajennusosan kustannusarvio on 55 milj. euroa ja peruskorjauksen 35 milj. euroa.
Hankkeen aikataulu
-
Syyskuu 2023
Laajennusosan työmaan perustaminen 4.9.2023 alkaen. Porapaalutuksia ja muita raskaampia pohjarakentamisen työvaiheita ryhdytään toteuttamaan 13.9.2023 alkaen.
-
Lokakuu 2023
Kansallismuseo on suljettu 16.10.2023 lähtien.
-
Marraskuu 2023
Peruskorjaushankkeen työmaa perustetaan ja sääsuojat pystytetään museon etelä/länsisiipiin.
-
Kesäkuu 2024
Maarakennus- ja louhintaurakan työt valmistuvat.
-
Vuonna 2026
Vaunuvajan ja pihamuurien korjaustyöt alkavat.
-
Kesä 2026
Laajennusosa valmistuu.
-
Kevät 2027
Kansallismuseon kokonaisuus avautuu yleisölle.
Kysymyksiä ja vastauksia
Itse rakennus on arkkitehtonisesti kunnianhimoinen ja rakentamisen näkökulmasta vaativa. Lopputulos on näyttävä ja kaikenlaisia kävijöitään palveleva.
Tekijät
Käyttäjä: Suomen kansallismuseo
Rakennuttaja: Senaatti-kiinteistöt
Laajennus
Rakennuttajapäällikkö: Jukka Lallo, Senaatti-kiinteistöt
Pääurakoitsija: SRV
Rakennuttajakonsultti: A-insinöörit Rakennuttaminen Oy
Pääsuunnittelu, arkkitehti: JKMM Arkkitehdit Oy
Rakennesuunnittelu: Ramboll Finland Oy
LVIA-suunnittelu: Ramboll Finland Oy
Sähkösuunnittelu: Ramboll Finland Oy
Peruskorjaus
Rakennuttajapäällikkö: Ari Kiiskinen, Senaatti-kiinteistöt
Pääurakoitsija: NCC Suomi Oy
Rakennuttajakonsultti: Rakennuttajatoimisto HTJ Oy
Pää- ja arkkitehtisuunnittelu: Ryhmittymä Arkkitehtitoimisto A-Konsultit Oy- Arkkitehtuuri- ja muotoilutoimisto Talli Oy -Vilhelm Helander, Juha Leiviskä, arkkitehdit SAFA
Rakennesuunnittelu: Insinööritoimisto Lauri Mehto Oy
LVIA-suunnittelu: Granlund Oy
Sähkösuunnittelu: Granlund Oy
Lisätietoja
Laajennus
Rakennuttajapäällikkö Jukka Lallo
etunimi.sukunimi@senaatti.fi
p. 0294 830 000 (vaihde)
Peruskorjaus
Rakennuttajapäällikkö Ari Kiiskinen
etunimi.sukunimi@senaatti.fi
p. 0294 830 000 (vaihde)
Viestintä ja mediatiedotteiden tilaus:
Outi Tarkka
outi.tarkka@senaatti.fi
p. 040 579 4779
Facebook: Kansallismuseon työmaa
Tietoa työmaan etenemisestä ja vaikutuksista lähialueelle
Rakennushankkeeseen liittyvää palautetta voi lähettää viereisen Anna palautetta -toiminnon kautta.
